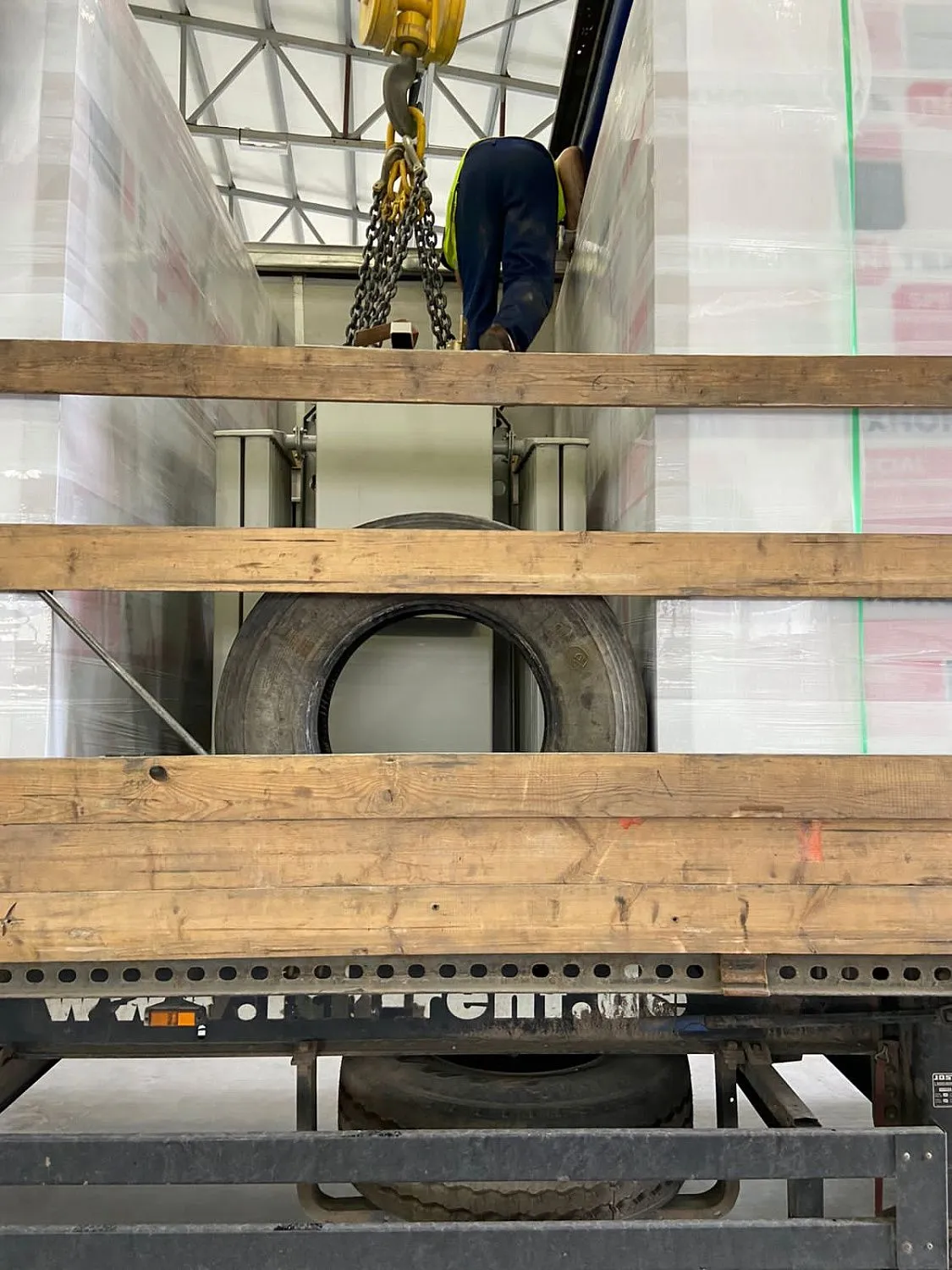

На Уренгойском нефтегазоконденсатном месторождении в период полярного дня отказал трансформатор системы осушки газа — под угрозой срыв поставок. Мы за 10 дней изготовили ТМГ-630/10/0,4 в исполнении УХЛ1 с маслом для -60°C, доставили в условиях короткого арктического лета по балкам и переправам, выполнили шеф-монтаж на открытой площадке и передали документы в Ростехнадзор.
На Уренгойском месторождении остановка компрессорной — это риск для всей газотранспортной системы. Мы восстановили питание, когда каждая минута простоя стоила миллионы.

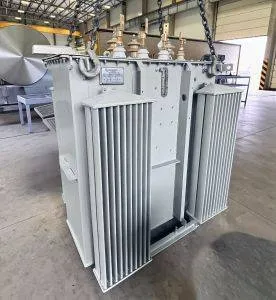

Проект отгрузки трансформатора ТМГ-630/10/0,4 в Новый Уренгой (23.06.2025) выполнен для компрессорной станции Уренгойского НГКМ. Изделие в герметичном гофрированном баке климатического исполнения для диапазона от −60°C до +40°C, с масляным охлаждением. Герметичная конструкция без расширителя исключает контакт масла с воздухом — масло не окисляется и не требует долива, что критично для удалённых объектов Арктической зоны. Применено масло с высокими диэлектрическими свойствами и низкой температурой застывания. Заводские испытания проведены по полной программе электромагнитных и тепловых проверок.
| # | Параметр | Значение |
|---|---|---|
| 1 # | Мощность Параметр | 630 кВА Значение |
| 2 # | Напряжение ВН/НН Параметр | 10 / 0,4 кВ Значение |
| 3 # | Климатическое исполнение Параметр | УХЛ1 (до −60°C) Значение |
Короткое арктическое лето — единственное окно для доставки тяжёлого оборудования по балкам и зимникам, которые вот-вот растают.
Перед отправкой выполнены все необходимые измерения сопротивления изоляции, коэффициента трансформации и проверки группы соединения. Бак покрыт морозостойкой эмалью с усиленной антикоррозионной защитой, все уплотнения адаптированы к работе при низких температурах. Заземление нейтрали выполнено с учётом высокого удельного сопротивления грунта в районах многолетней мерзлоты.
Транспортировка по зимникам и балкам в период полярного дня — с усиленной фиксацией и термочехлами для поддержания температуры масла.
В арктических широтах счёт идёт не на дни, а на часы. Мы уложились в логистическое окно между весенней и летней распутицей.
По прибытии проведена повторная проверка сопротивления обмоток и уровня масла. Степень защиты оболочки соответствует требованиям для закрытых помещений и открытых площадок. Шеф-монтаж выполнен за 3 дня с применением термочехлов для прогрева активной части, пусконаладка — по программе завода с тестированием компрессорного оборудования под нагрузкой.
| # | Этап | Контрольные операции |
|---|---|---|
| 1 # | Входной контроль Этап | Измерение изоляции, коэффициента трансформации Контрольные операции |
| 2 # | Транспортировка Этап | Фиксация, термочехлы, контроль давления азота Контрольные операции |
| 3 # | Шеф-монтаж и пуск Этап | Прогрев, тестирование под нагрузкой Контрольные операции |
В период обкатки — ежедневный контроль температуры масла и нагрузочных режимов.
